灌浆法

      白蚁在地下修筑蚁道、蚁巢,导致白蚁危害区域存在空洞等安全隐患,为了保证工程的安全运行,采取灌浆充填因白蚁造成的空洞,消除工程蚁患,根据《安徽省水利工程白蚁防治技术规程》(DB34/T2182-2014),灌浆法适用于堤防和均质土坝,分为蚁道灌浆和钻孔灌浆。

    一、蚁道灌浆

    1、蚁道灌浆工作程序

    1)扩孔:对直径2cm以上蚁道进行人工扩孔 ,将蚁道口人工扩充内径,扩充长度20~30cm,作好标记。

    2)制浆:利用小型制浆机按照浆液物理性能指标拌制浆液,制作的黏土浆液要求流动性好,充填能力强,有一定悬浮性,沉淀慢、析水快。

    3)灌浆:①将所灌蚁道口密封,将其他蚁道封闭,防止灌浆时浆液流串及回流;②灌浆时应遵循少灌多复、循环灌注原则。蚁道灌浆压力一般采用0.05~0.3MPa,初灌压力为0.05MPa,逐步增加,最大灌浆压力不宜超过0.3MPa;灌浆浓度由稀到稠,比重由小逐渐增大,直至进浆困难,蚁道口反浆为止;③按上述步骤,重复其它蚁道灌浆。

    2、蚁道灌浆工作技术要点

    1)灌浆时,为避免压力过高对堤身造成破坏,应采用低压灌浆,并根据具体情况对现状堤防采取加固措施。

    2)灌浆时要经常观察是否有串浆、冒浆等现象,做好详细记录,当出现堤坡冒浆时,可填土夯实。

    3)蚁道较多时,先灌下行且较大和上方的蚁道,后灌平行和下方的蚁道。

    4)灌浆试验现场应认真做好记录;泥浆比重、吸浆量、灌浆时间等应填写详细、清楚,孔号不得混乱。


1543395470446230.jpg        1543395484311520.jpg


        二、钻孔灌浆

        1、钻孔灌浆工作程序

        1)布孔:在主体工程范围内按梅花状布孔,孔距1m~1.5m,在初步定位蚁巢附近,孔距加密至0.5m。

        2)钻:采用机械钻孔和人工钢锥造孔,深度3m~5m(太深)。

        3)制浆:利用小型制浆机按照浆液物理性能指标拌制浆液,制作的黏土浆液要求流动性好,充填能力强,有一定悬浮性,沉淀慢、析水快。

        4)灌浆:灌浆时孔口压力一般采用0.3MPa,初灌浆压力保持在0.05MPa,逐步增加,最大灌浆压力不宜超过0.3MPa。要按照少灌多复的原则,多次循环灌注,灌浆结束标准为从蚁道口另一侧冒浆,封堵冒浆部位后继续灌浆,当注入率不大于1L/min后,继续灌注30min,可结束灌浆。

        2、钻孔灌浆工作技术要点

        1)钻孔位置一般在浸润线以上。钻孔应铅直,避免串孔。

        2)灌浆时,为避免压力过高对堤身造成破坏,应采用低压灌浆,并根据具体情况对现状堤防采取加固措施。

        3)灌浆时要经常观察是否有串浆、冒浆等现象,做好详细记录,当出现堤坡冒浆时,可填土夯实。

        4)灌浆试验现场应认真做好记录;泥浆比重、吸浆量、灌浆时间等应填写详细、清楚,孔号不得混乱。

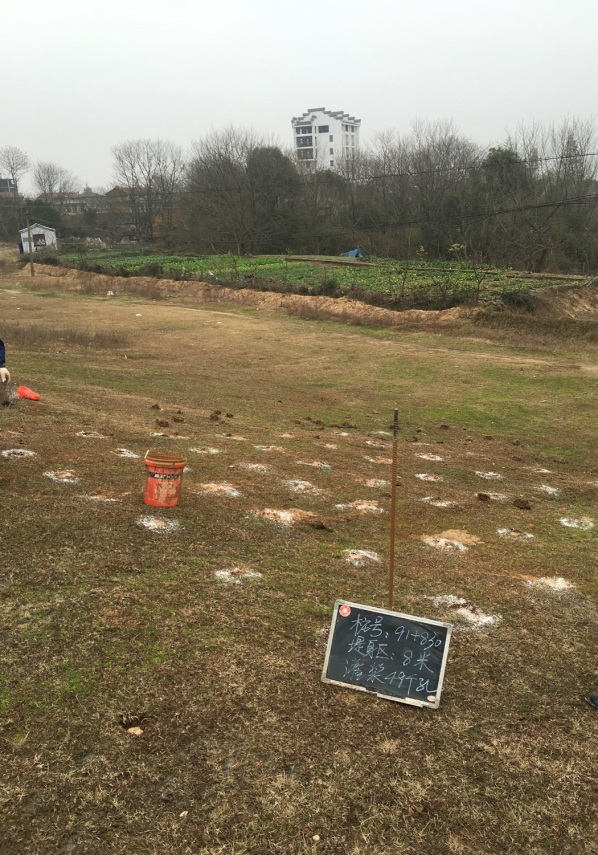

1543395682971993.jpg        1543395693920526.jpg


        灌浆所用浆液应符合以下指标:

        a)黏土的质量要求是塑性指数不宜小于14,黏粒(粒径小于0.005mm)含量不宜低于25%,含砂量不宜大于5%,有机物含量不宜大于3%

        b)水土比例  1:1.15—1:1.25

        c)泥浆容重  1.2t/m3—1.5t/m3

        d) 粘度  30s~100s

        e) 稳定性 <0.1g/cm3

        f) 胶体率 >80%

        g) 失水量  10cm/30min—30cm/30min

        h) 含药量  按药物使用说明书中规定的剂量配药。
